«История одного объекта глазами прораба. 2 часть.»

«История одного объекта глазами прораба. 2 часть.»

28.03.11 – забрал ППР(проект производства работ) и отвез во все службы района, для согласования.

Чтобы быстрее это дело продвигалось в нашей системе принято всех «дёргать», постоянно звонить и спрашивать: «в что там с нашим генпланом….. а когда вы нам его согласуете….» )))

30.03 – 31.03.11 забрали согласование у архитектора района, у «врачей»….

1.04. – 02.04.11 – забрали согласование в МЧС района. Удивительная история произошла с ГАИ. Нам необходимо было согласовать «разрыв» двух сплошных, для того чтобы дальномеры не ехали за два км на разворот, но доблестные стражи дорог отказали! Я им говорю – вон простор строили в Шабанах и Макс Мирный спорт центр в Малиновке, так там разрыв разрешили, а они мне в ответ – не твое дело, нельзя и все! Не мое, так не мое! Босс тоже особо не рвался разрыв этот сделать! Ну и пусть…

4.04.11 -  передаём Проект производства работ для согласования Заказчику для получения разрешения на строительство.

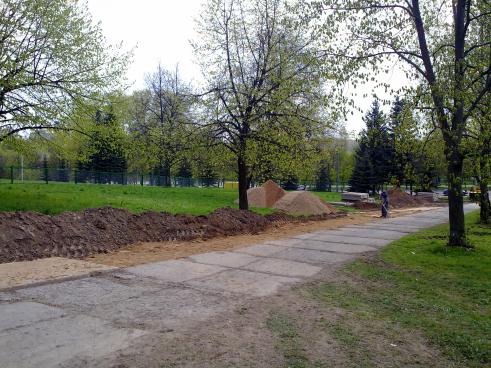

Получили разрешение на подготовительный период. Занимаемся прокладкой временной дороги из железобетонных плит.





Продолжение следует…
